Как модернизировать цех без остановки производства на примере нашего объекта для ООО «Азбука Снеков»

У вас есть вопросы?

Давайте мы перезвоним Вам и все расскажем

Как модернизировать цех без остановки производства на примере нашего объекта для ООО «Азбука Снеков»

Как модернизировать цех без остановки производства на примере нашего объекта для ООО «Азбука Снеков»

Перед ООО «Азбука снеков» стояла задача расширить производство на площадке в аг. Колодищи: подключить новую линию по выпуску чипсов и увеличить пропускную способность существующих газопроводов. Проблема заключалась в том, что завод работал круглосуточно, и останавливать его не то что не планировали, а даже не имели такой возможности. Наши проектировщики нашли способ провести модернизацию без единого часа простоя завода.

Основные параметры объекта:

  • Площадь застройки производственного корпуса - 4720 м².
  • Общая площадь здания – 5070 м².
  • Строительный объём - 30 730 м³.

В чём была сложность?

Для любого промышленного предприятия остановка производства - это прямые убытки. Сорванные графики отгрузки, невыполненные контракты, простой техники. Линия по производству чипсов работала в две смены по 12 часов 365 дней в году. Остановить её хотя бы на день было невозможно.

При этом технические условия УП «Мингаз» требовали:

переложить участок газопровода с Ду80 на Ду100; переустроить общий узел коммерческого учёта газа.

Стандартный подход - отключить газ, демонтировать старые трубы, смонтировать новые, запустить. Но это означало остановку завода на несколько дней. Заказчика такой вариант не устроил.

Что мы предложили?

Наши специалисты разработали схему, при которой модернизация не затрагивала действующий газопровод:

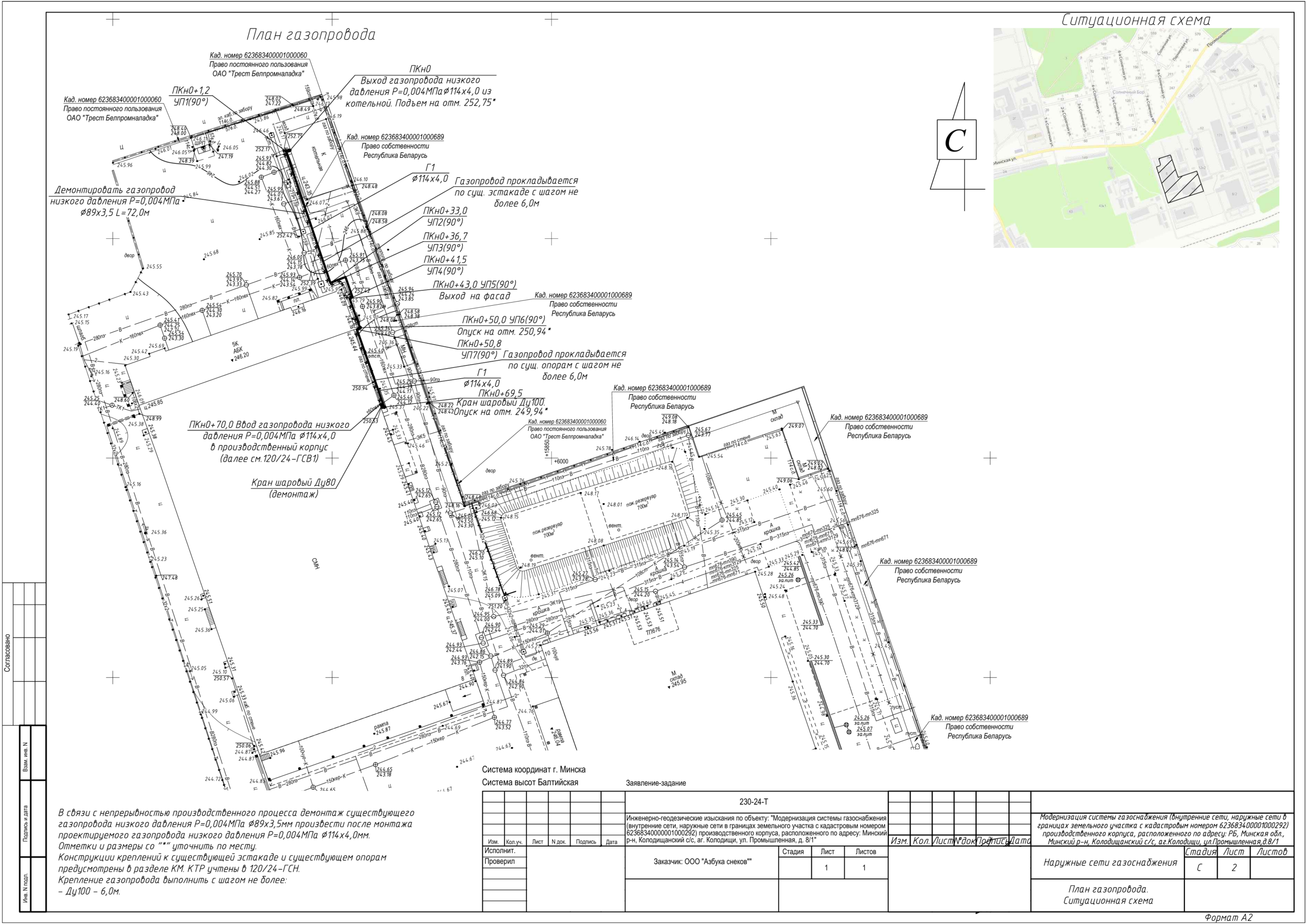

  1. Прокладывали новый газопровод параллельно существующему.
  2. Монтировали запорную арматуру, счётчики и клапаны на новых участках.
  3. На существующих линиях меняли только перемычки с Ду25 на Ду50.
  4. Старые участки демонтировали только после ввода новых.

Газоснабжение новой горелки осуществлялось от проектируемого газопровода низкого давления. Для коммерческого учёта в ГРП установили измерительный комплекс, который после наладки стал учитывать газ и для существующих, и для новых горелок.

Как организовали сдачу объекта без остановки производства?

Наши специалисты продумали пошаговый алгоритм, который позволил заказчику не отключать производство ни на один день.

  1. Все новые газопроводы, отсечные клапаны, счётчики и арматуру смонтировали без отключения действующего газопровода.
  2. Подготовили полный пакет документов для сдачи: исполнительную съёмку, акты испытаний, сертификаты.
  3. Назначили единую дату для работы приёмочной комиссии.
  4. В этот же день газоснабжающая организация произвела врезку в газораспределительную систему. На время врезки предприятие продолжало работать от старого газопровода.

После завершения врезки и пусконаладки новое оборудование запустили, а старый газопровод отключили и демонтировали. Ни один час производства не был потерян.

Что выиграл Заказчик в результате такого решения?

Главный плюс - увеличение мощности производства без его остановки и без финансовых потерь. Страх перед остановкой производства при модернизации газоснабжения часто преувеличен. Правильная схема работ и продуманная последовательность ввода новых узлов позволяют не останавливать действующее производство ни на день.

Главный вывод: модернизация не обязательно означает простой. Мы показали на этом объекте, что можно увеличить мощности, заменить газопроводы и переустроить узел учёта, не теряя ни часа работы предприятия.

Мы благодарны ООО «Азбука снеков» за доверие и возможность реализовать проект, где газ без перебоев поступал на предприятие на всех этапах модернизации. Если перед вами стоит похожая задача - обращайтесь, подберём схему, которая не остановит ваше производство.
